       近日,龙8唯一官网建设的中建三局总部中建科技产业园低碳园区屋顶分布式光伏项目正式并网发电。作为中建三局“中建之星”与“中建产业园”双品牌联动的首个产城融合示范园区,中建科技产业园同时入选武汉设计之都首批示范园区,是武汉市践行“双碳”战略的标杆工程,实施光伏项目则是推进该战略的重要一步。long8在该项目中实现了三大突破,充分彰显了long8在新能源领域的综合实力。

3_1.jpg 中建科技产业园低碳园区屋顶分布式光伏项目

       在技术上突破:多项技术创新,自主设计光伏智能化电站

       项目建设过程中,long8新能源技术团队积极开展技术攻关,结合项目现场实际情况,量身定制了自主研发的光伏电站升压变和一二次预制舱。在100米高空安装光伏升压箱变,为解决其整体重量带来的限制性要求,技术团队采用高强度轻量化材料进行全方位优化设计,在确保安全性能的前提下大幅减轻了设备重量。由于项目地离变电站较远,技术团队率先采用调度自动化无线接入方式,用无线传输的低部署复杂度和高灵活性优势,有效降低施工难度与成本,显著提升了调度自动化系统数据传输效率及运维便捷性。

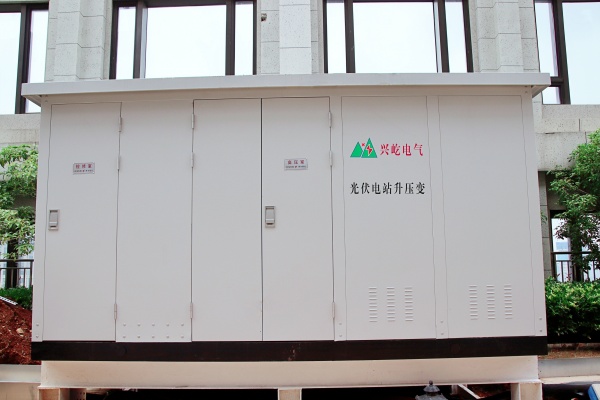

光伏升压变.jpg long8自主研发的光伏电站一二次预制舱、升压变

      自主研发的预制舱的一次设备采用微机五防和机械五防双重保护,保证光伏电站的安全运行。二次设备融合了AI算法与无线通信技术,对光功率预测、AGC/AVC的调控、后台监控等设备功能进行深度开发和优化整合,实现实时精准管控、毫秒级故障响应与智能预警,保证光伏电站智能化、高效化运行。

技术讨论会.jpg 技术讨论会

IMG_5556.JPG 车间技术讨论现场

在施工上突破:调配施工方案,解决高空施工及重型设备吊装难题

      施工创新上,long8结合现场实际条件,精心组织、周密安排。针对重量超10吨,安装高度逾百米的升压箱变吊装作业,项目团队通过采用高强度轻量化材料、编制“危大工程”专项施工方案、合理安排吊装方法等措施,采用400吨大型吊车,确保了吊装作业和施工的顺利进行。

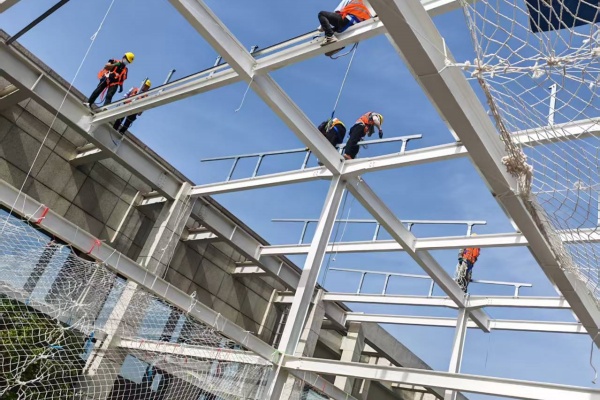

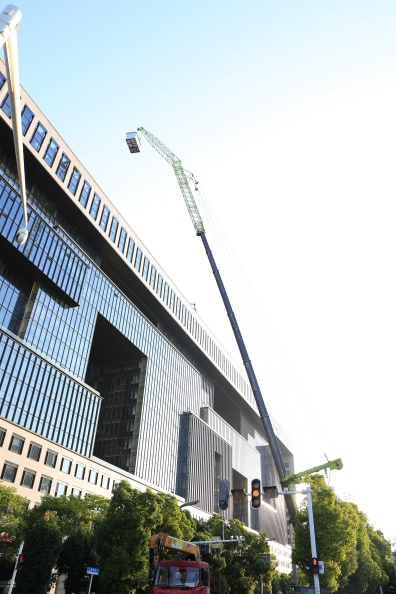

吊装2_1.JPG 高空吊装施工现场

      针对预制舱的安装场地受限,结合现场实际情况,把预制舱安装在天井中,既解决了升压变经预制舱到配电室的距离最优化问题,也让大型电力设备融入到用户的整体布局中,不改变现有的景观。

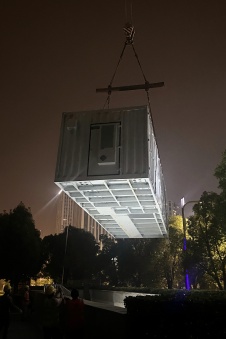

预制舱吊装_1.jpg 预制舱安装现场

  在工期上突破:时间紧任务重,项目创下20天快速交付的新纪录

       在项目进度管理上,long8跑出了“加速度”。通过组建“专项工作小组”实施全流程精细化管理,将项目周期从常规的35天压缩至20天。电气设备从设计图纸到原材料采购,从生产组装到检验调试,现场安装。各环节紧密衔接、快速响应,实现了项目的20天快速交付。

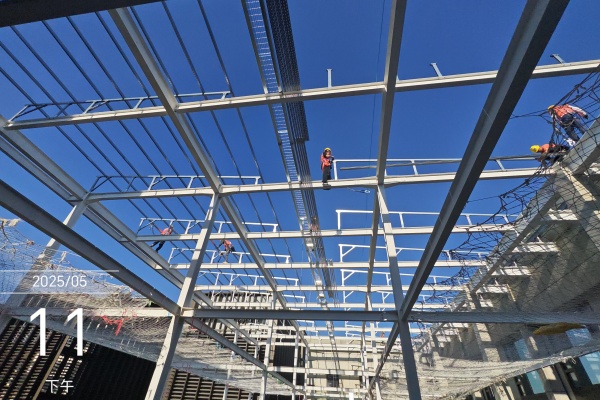

光伏支架安装.jpg 施工现场

       面对光伏组件缺货的情况,公司迅速采取行动,安排专人驻厂跟踪生产分批发货,保证了现场的施工进度。针对办公大楼施工现场的特殊性,部分阶段只能白天停工晚上加班施工,long8人迎难而上,精心组织,确保施工时间和施工质量的双重保证。

技术交底.jpg 施工技术交底

       此次与中建三局的光伏项目合作,long8用新能源领域的综合实力和专业水平为零碳园区建设赋能。未来,long8将继续深耕新能源领域,助力实现“双碳”目标,推动绿色能源发展。
